青田抽蓄巨浦大桥拼宽工程盖梁首件浇筑实现
颁布日期:2025-05-22    浏览数:1421

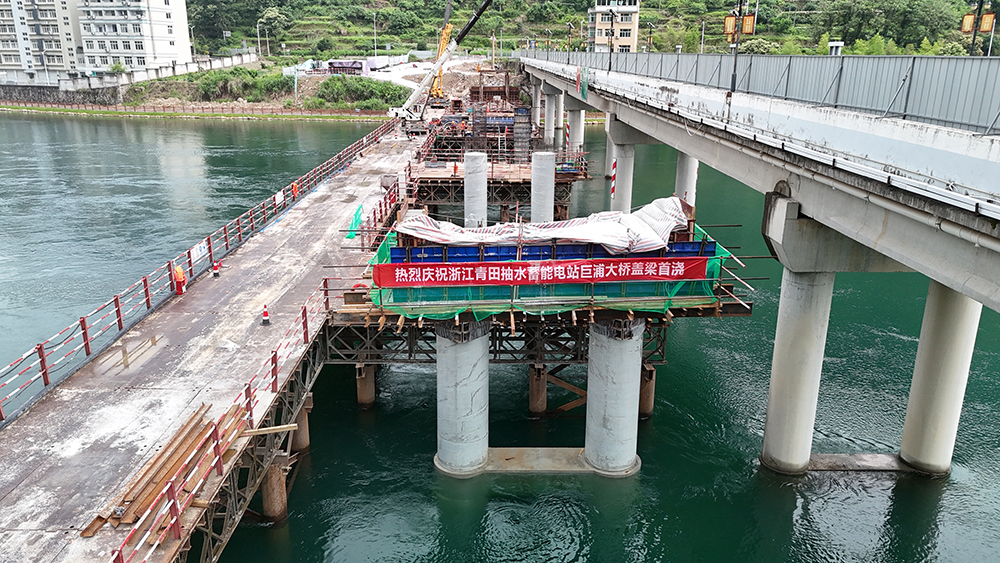

  5月21日 ,浙江青田抽水蓄能电站项目巨浦大桥拼宽工程盖梁首件提前61天顺利实现浇筑 ,标志取项目攻克了最复杂的地质难关 ,为后续百吨级超大设备运输铺就了坦途。这座全长218.78米的“运输性命线” ,选取7×30m装配式简支(桥面陆续)T梁横跨河路 ,其双柱式墩如钢铁巨人般深扎地层。
UG环球官网-不凡成就非凡,相信品牌力量
  2025年2月开工伊始 ,建设团队便遭逢了“地质迷宫”的严格考验。原勘测汇报中均匀的岩层在现实施工中却忽然“变脸”:5米浅层即遇岩 ,沉凝灰岩带如游龙穿河 ,岩体软硬突变堪比“花岗岩与豆腐同框”。7号桥台桩基深度被迫增至原设计的2-2.8倍 ,工人们形容“每钻一米都像在解读大地的心电图”。
  面对挑战 ,项目技术攻关组亮出“组合拳”:创新钢筋笼预拼工艺 ,引入大吨位震荡锤与加长钢护筒等“工程神器” ,成功躲避了塌孔、串孔等施工陷阱。在汛期倒逼下 ,建设者以“白+黑”的拼搏心灵 ,三个月内事业般实现27根“超深桩”、3节系梁及盖梁首件的攻坚工作 ,用科技利剑劈开了地质迷局。
  如今 ,巨浦大桥如长虹初现 ,其U型桥台已张开臂膀 ,筹备承载百吨级运输沉任。建设团队正以“安全建设”为纲 ,将“毫米级”精度对峙到底 ,不休擦亮“青蓄」剽张金名片 ,共建水平更高的抽蓄工程。
