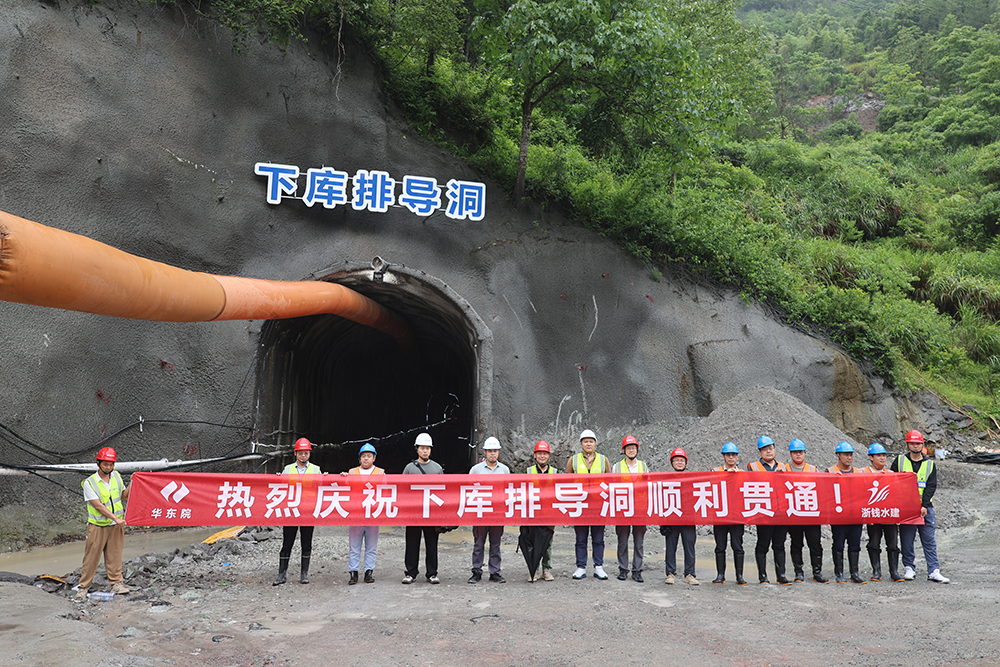

5月21日,浙江青田抽水蓄能电站筹建期工程建设再次获得沉大突破——下水库排导洞顺利贯通!这是继5月12日3号施工支洞贯通后,在短短10天内实现的又一关键节点,为6月份实现通水指标奠定了坚实基础,全面吹响了年中攻坚“冲锋号”。
排导洞位于下水库库区的右岸,其出口位于幼西坑综合加工厂上游70m,出口洞口底板高程为63m,全长526.66m,隧洞均匀纵坡2.85%,隧洞为直墙圆拱形断面,开挖断面尺寸为V类围岩洞口段6.0m×7.65m(宽×高),IV类围岩6.0m×6.95m(宽×高),II、III类围岩4.7m×6.3m(宽×高),断面净尺寸4.5m×6.0m(宽×高)。
建设过程中,面对排导洞地质前提复杂、出口邻近乡路、汛期施工等多沉挑战,浙钱水建青田抽蓄项目部对峙安全质量进度“三线并进”,以“钉钉子”心灵破解难题;科学组织,细化月、周、日打算,专人盯守工序衔接,确保“零延误”;加强风险管控,落实值班值守,优化开挖工艺,实现不良地质段安全穿越;提前做好防汛筹备,4月以来,项目部两全安全与建设,以应急预案保险施工陆续性。
目前,青田抽蓄项目已进入建设热潮期,项目部将持续聚焦年度节点,两全资源调配,强化协同攻坚,以“精品工程”尺度严控质量,创新工艺工法,致力打造抽蓄示范工程,为新时期绿色能源建设书写标杆答卷!
